Guía para actualizar el Mirador de Gobierno Abierto

¿Cómo confirmar por primera vez los esfuerzos de las metas?

La primera vez que se ingresa en el sistema se debe verificar y confirmar por correo electrónico al equipo de Gobierno Abierto si se desea modificar alguno de los pesos asignados a las metas. La suma del número de esfuerzos de todas las metas juntas debe sumar un total de 100, el cual puede visualizarse en la primera línea del cronograma.

El “esfuerzo” refiere al nivel de dificultad, trabajo u otros aspectos que demanda el cumplimiento de cada una de las metas. Es importante definir el esfuerzo asignado a cada meta, ya que este influye en el porcentaje de avance total del compromiso.

El porcentaje total de los "esfuerzos" de las metas se visualiza en el cronograma, en la primera línea junto al nombre del compromiso. Ejemplo: "2.8 Promoción y fortalecimiento de la Participación Ciudadana Digital. Esfuerzo T.: 100."

Ejemplo de pantalla del cronograma donde se visualiza el porcentaje total junto al nombre del compromiso.

El porcentaje de "esfuerzo" asignado a cada una metas se visualiza en la segunda línea, junto a nombre de cada meta. Ejemplo: "(25) Evolucionar el Catálogo Nacional de Participación Ciudadana".

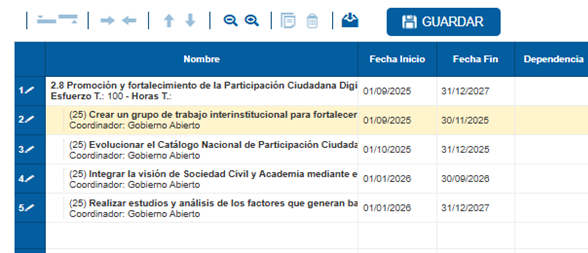

Ejemplo de pantalla del cronograma donde se visualiza el porcentaje específico junto al nombre de la meta.
