Guía para actualizar el Mirador de Gobierno Abierto

¿Cómo replanificar una meta?

En caso de que el equipo responsable del compromiso identifique que la fecha de ejecución de una o más metas debe ser replanificada, se podrá ajustar de la siguiente manera:

  1. Enviar un correo electrónico a gobiernoabierto@agesic.gub.uy informando la replanificación de una o más metas. El correo debe incluir la siguiente información:
    • N° de compromiso.
    • Meta que se desea replanificar.
    • Nueva fecha de ejecución.
  2. Ingresar al sistema y seleccionar el botón Replanificar.
  3. En la siguiente pantalla, seleccionar la opción Generar nueva línea de base del cronograma y completar el campo Descripción con el Nº de la meta y las nuevas fechas. Ejemplo: "La meta Nº 1 fue replanificada. La nueva fecha fin es el 30/09/2027".

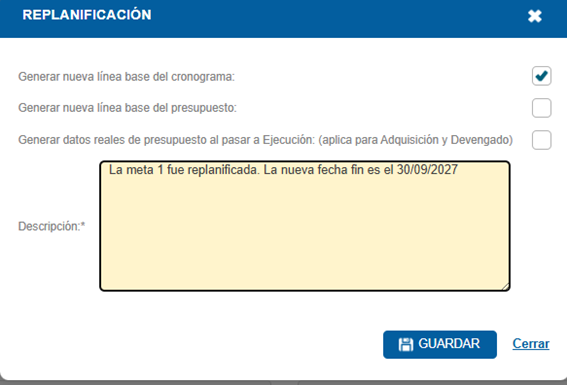

    Ejemplo de pantalla de replanificación donde se muestran las opciones que hay completar.

  4. Para completar los pasos anteriores, seleccionar el botón de Guardar en el extremo inferior derecho.
  5. A continuación, ingresar en el módulo Cronograma. Seleccionar la meta a modificar y ajustar las fechas.

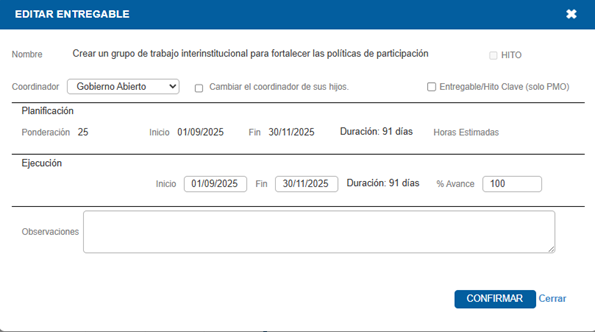

    Ejemplo de pantalla para la edición de una meta.

  6. Completar el campo Observaciones con la siguiente información: N° de meta, indicar que fue replanificada y las nuevas fechas de inicio o fin, según corresponda. Ejemplo: "La meta 1 fue replanificada. La nueva fecha fin es el 30/09/2027"

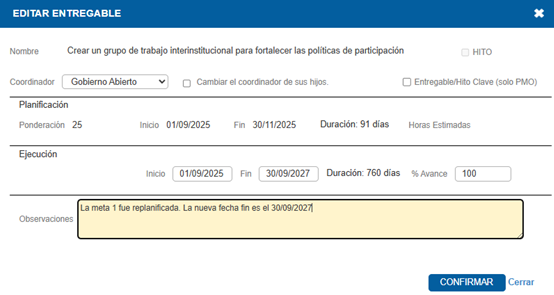

    Ejemplo de pantalla con los datos que se deben ingresar en el campo Observaciones.

  7. Luego, seleccionar el botón Confirmar en el extremo inferior derecho.
  8. A continuación, seleccionar el botón Guardar en el extremo superior derecho del cronograma.

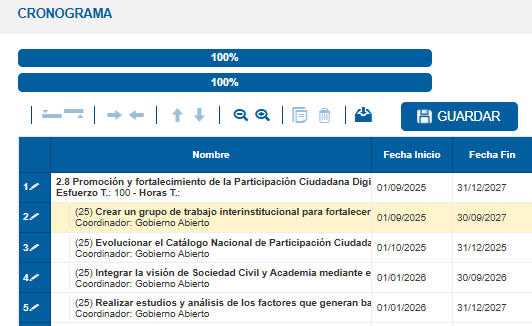

    Pantalla Cronograma

  9. Para finalizar, minimizar el cronograma a través del botón con el ícono de menos (-)  y seleccionar el botón Guardar ficha.

    Botones para Guardar Ficha

  10. Una vez realizada la modificación, ingresar en el módulo Situación actual y describir el motivo por el cual fue necesaria la replanificación y, en caso que corresponda, agregar el porcentaje de avance en el módulo Cronograma.
  11. Una vez se realice la actualización en el sistema, notificar al equipo de Gobierno Abierto al mismo correo electrónico mencionado, para que se publiquen los cambios en el Mirador de Gobierno Abierto.
